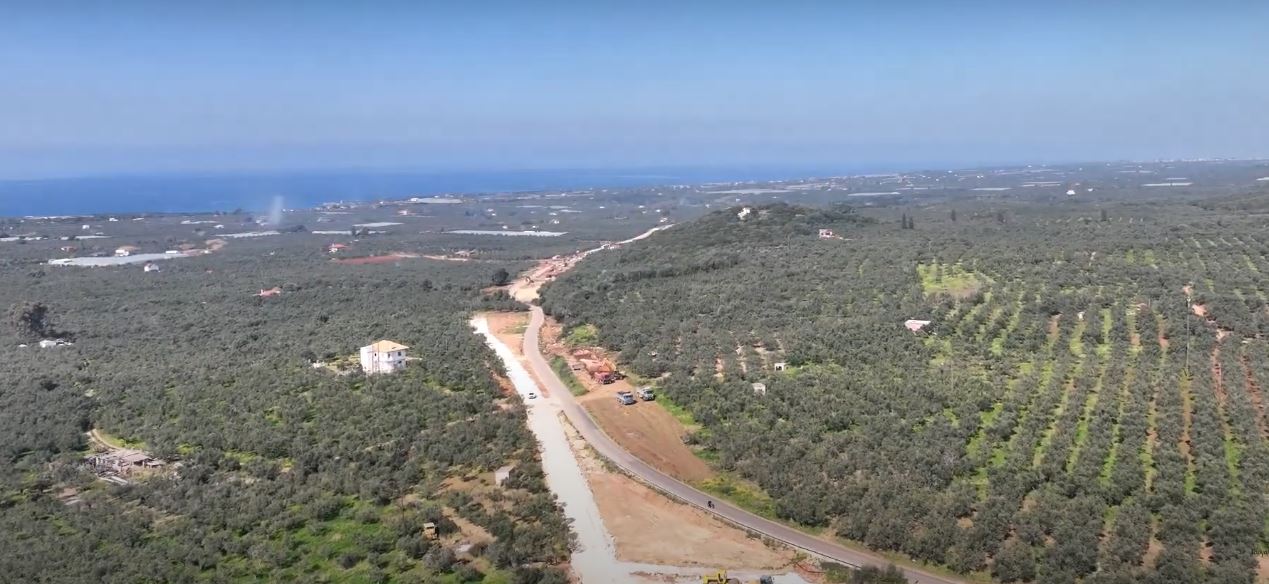

ΠΑΡΑΤΑΣΗ στην...παράταση ως το καλοκαίρι του 2025 για τον δρόμο Φιλιατρά – Γαργαλιάνοι




Την έγκριση παράτασης της προθεσμίας περαιώσεως των εργασιών του δρόμου Φιλιατρά – Γαργαλιάνοι μέχρι τις 24-06-2025 με αναθεώρηση, για την εκτέλεση των υπολειπομένων εργασιών, χωρίς υπαιτιότητα του Αναδόχου, αποφάσισε η Περιφερειακή Επιτροπή Περιφέρειας Πελοποννήσου, με την πρώτη προθεσμία περαίωσης να είναι μέχρι τις 24-09-2024.

Η Επιτροπή πήρε την απόφαση αυτή αφού πρώτα είδε:

▪ Τα συμβατικά τεύχη της εργολαβίας.
▪ Την αιτούμενη παράταση που πληροί τις προϋποθέσεις της ισχύουσας νομοθεσίας.
▪ Την εγκεκριμένη προθεσμία περαίωσης μέχρι την 24-09-2024.
▪ Την ΑΠ: 245501/16-08-2024 εισήγηση της Διευθύνουσας Υπηρεσίας περί έγκρισης παράτασης προθεσμίας περαίωσης μέχρι την 24-09-2025.
▪ Την Α.Π.:255035/28-08-2024 Προέγκριση Τροποποίησης Νομικής Δέσμευσης για το Υποέργο
« ΒΕΛΤΙΩΣΗ ΤΗΣ ΕΘΝΙΚΗΣ ΟΔΟΥ ΚΥΠΑΡΙΣΣΙΑ – ΦΙΛΙΑΤΡΑ – ΠΥΛΟΣ- ΜΕΘΩΝΗ ΤΜΗΜΑ ΦΙΛΙΑΤΡΑ-ΓΑΡΓΑΛΙΑΝΟΙ-ΕΡΓΟΛΑΒΙΑ» Α/Α 1 της Πράξης 6003484, παράταση προθεσμίας έως 24/09/2025 από την Ειδική Υπηρεσία Διαχείρισης Προγράμματος «ΠΕΛΟΠΟΝΝΗΣΟΣ».
Και επειδή:
Δεν καθίσταται εφικτή η ολοκλήρωση του φυσικού αντικειμένου εντός του προβλεπόμενου συμβατικού χρόνου για λόγους μη οφειλόμενους στον Ανάδοχο,καθ’ ότι:

η καθυστέρηση της διαδικασίας πληρωμής των δικαιούχων της αποζημίωσης των επιταχθέντων ακινήτων [που εγκρίθηκε με την Αρ. Πρωτ. 2385/21-7-2020 (ΑΔΑ: ΨΗΣ7465ΧΘΞ-856) απόφαση Προϊσταμένης Γενικής Διεύθυνσης Προδιαγραφών, Μητρώων και Απαλλοτριώσεων Υπουργείου Υποδομών και Μεταφορών για ένα χρόνο δηλαδή μέχρι 21-07-2021, παρατάθηκε για τρία (3) έτη δηλαδή μέχρι 22-07-2024 με τις αρ. πρωτ. 276500/11-10-2021 (ΑΔΑ: Ψ5Σ2465ΧΘΞ-ΒΥ0, αρ. πρωτ. 249900/05-08-2022 (ΑΔΑ: 6ΟΓΡ465ΧΘΞ-Β0Γ) &αρ. πρωτ.296639/05-10-2023 (ΑΔΑ: 6ΣΚΙ465ΧΘΞ-ΥΡΗ) αποφάσεις της ιδίας] η οποία ξεκίνησε στις 11-05-2022, συνεχίζεται μέχρι σήμερα και έχει ζητηθεί εκ νέου η παράταση της μέχρι 22-07-2025(επειδή μέχρι σήμερα έχει ολοκληρωθεί πλέον του 81% της διαδικασίας, ενώ εκκρεμούν κάποιες διορθώσεις και η έγκριση της επιπλέον χρηματοδότησης που απαιτείται, για την τελική πληρωμή των εναπομεινάντων δικαιούχων), είχε ως αποτέλεσμα την καθυστέρηση απόδοσης του συνολικού απαιτούμενου τμήματος για την κατασκευή του έργου στον ανάδοχο, εκτός των προθεσμιών του εγκεκριμένου χρονοδιαγράμματος,

η ύπαρξη δικτύων Ο.Κ.Ω. (ΔΕΔΔΗΕ, ΟΤΕ & ΔΕΥΑΤ) εντός της ζώνης κατάληψης του έργου που μέχρι σήμερα δεν έχουν μετατοπιστεί (αν και ΔΕΔΔΗΕ & ΟΤΕ έχουν αποζημιωθεί για τη μετατόπιση του δικτύου τους από 07-09-2022 & 21-09-2022 αντίστοιχα) και η εύρεση υπόγειων δικτύων ύδρευσης & άρδευσης κατά τη διάρκεια κατάληψης των απαιτούμενων εκτάσεων για την κατασκευή του έργου,

τα προβλήματα στην εφοδιαστική αλυσίδα λόγω της ενεργειακής κρίσης και της κρίσης στην Ουκρανία και

η διακοπή των εργασιών από 27-05-2024 (λόγω καθυστέρησης πληρωμής λογαριασμών προς τον ανάδοχο)
δεν επέτρεψαν την ομαλή εξέλιξη των εργασιών προκειμένου να ολοκληρωθεί το τεχνικό αντικείμενο της εργολαβίας σύμφωνα με το εγκεκριμένο χρονοδιάγραμμα.
